Postup prací na PPO Velké Meziříčí v květnu 2013
PPO Velké Meziříčí
Stavební práce byly zahájeny v listopadu 2012
Oslava
Rozpracované stavební objekty:
SO 1.1.1 Úprava koryta v km 59,067-59,152
SO 1.1.3 Úprava koryta v km 59,466-59,549 (u zbouraného jezu ntk cables)
SO 1.1.4 Úprava Koryta km 60,242-60,975 (prohrábka)
SO 1.1.5 Ochranná zídka v ř.km. 58,172-58,985
SO 1.1.6 Ochranná zídka v ř.km. 58,172-59,204
SO 1.1.7. Levobřežní ochranná zídka v ř.km. 59,301-59,984
SO 1.1.8. Levobřežní ochranná zídka v km 60,091-60,421
SO 1.1.10. Pravobřežní ochranná zídka v km 59,145-59,362
SO 1.1.11 Pravobřežní ochranná zídka v km 60,006-60,419

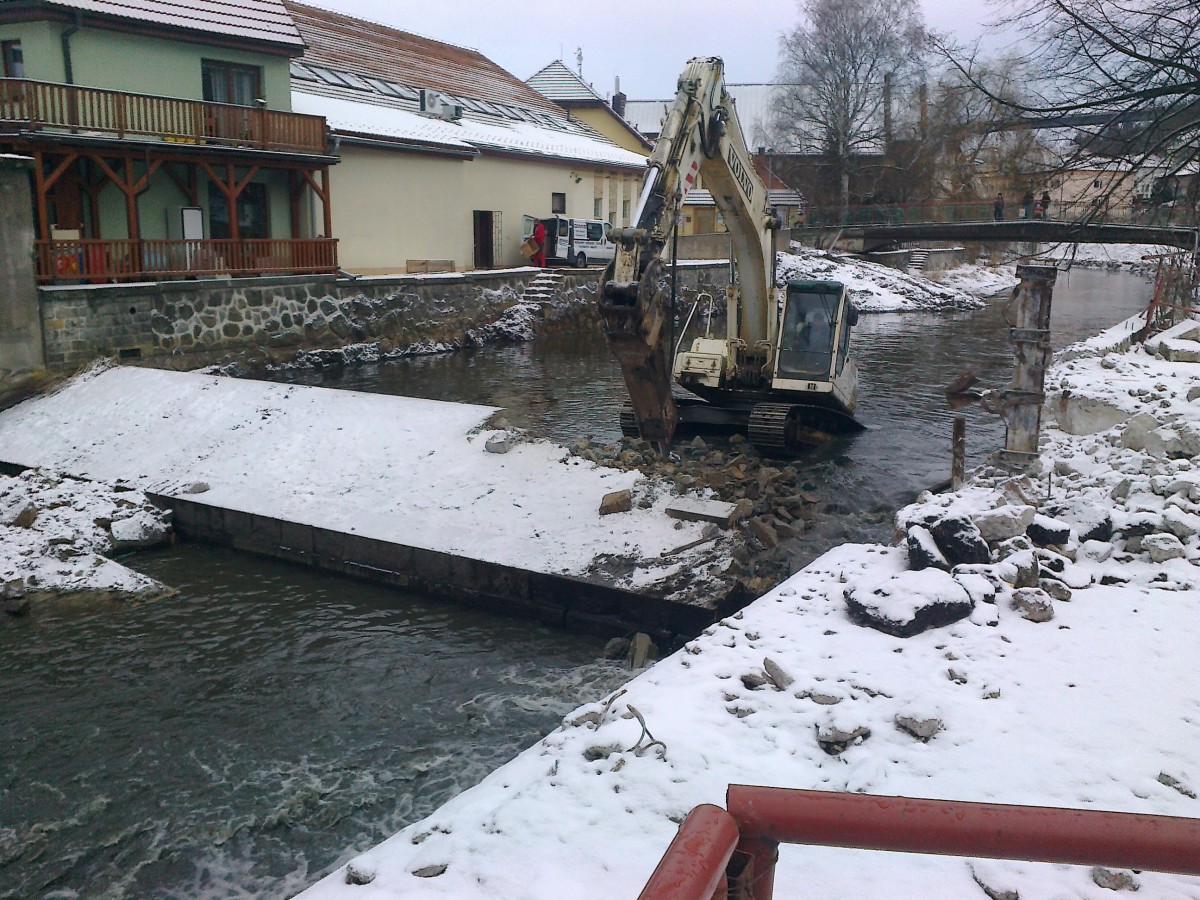

SO 1.2.01a: Rekonstrukce jezu (Jeřábkův) – probíhají práce na založení jezu
SO 1.3.2 Přeložení mostu z km 59,302 do km 59,121
SO 1.4.1 Úprava zaústění potoka v km 59,891
SO 1.4.2 Úprava zaústění potoka v km 60,197
SO 1.6.4 Kácení porostů, vegetační doprovod
Dokončené stavební objekty:
SO 1.6.1. Demolice pevného jezu a odběrného objektu v km 59,504
SO 1.6.02 Odstranění plechové haly na levém břehu v km 59,613
SO 1.2.01a: Rekonstrukce jezu (Jeřábkův) – byly dokončeny demoliční práce
SO 1.5.5.1 Přeložení HUP a přípojky na levém břehu v km 60,575
Přetrvávají problémy se stále se objevujícími podzemními vedeními v trase ochranné zídky (VN, NN a plyn), které nebyly zachyceny v projektové dokumentaci, či jejich trasa je odlišná od zakreslení v PD. Počet nově odhalených vedení přitom neustále narůstá. Tyto skutečnosti výrazně zpomalují postup výstavby. Je postupně řešeno s jednotlivými vlastníky, projektantem a stavbou.
Nkt cables prodal část svého areálu, cizím vlastníkům a v tomto prostoru bude postaven OD Kaufland a privátní zdravotní středisko. Nutno přeřešit přeložky VN, NN a telekomunikace, v tomto prostoru tak, aby byla jejich návaznost na budoucí výstavbu. Tyto skutečnost projektová dokumentace neřešila, neboť v době zpracování PD tyto skutečnosti nebyly známy. Současně také v prostoru SO 1.1.7 je nutno vyčkat provedení vlastní investice e-on (nové napojení zmíněného prostoru). Její dokončení je přislíbeno na srpen 2013.
Balinka
Rozpracované stavební objekty:
SO 2.1.1 Levobřežní ochranná zídka v km 0,085-0,317
SO 2.1.3 Levpbřežní ochranná zídka v km 0,333-0,565
SO 2.1.4 Levobřežní ochranná zídka v km 0,770-1,382
SO 2.4.2 Kácení porostů, vegetační doprovod
Postupně je dokončována realizační dokumentace a to tak, aby plynule přicházela na stavbu se zahajovanými pracemi jednotlivých stavebních objektech.
Rychlejší postup prací nebyl umožněn zimním obdobím. Periodické střídání se srážek s oblevami rozkolísává stav vody v obou tocích a neumožňuje plynulý postup výstavby. Když připočteme komplikace s podzemními vedeními, tak rychlejší postup stavby není ani možný.
Celkové náklady stavby cca: 169,9 miliónu Kč bez DPH
Prostavěnost k 30.4..2013 cca: 39,3 miliónu Kč bez DPH


Litovel
Stavba PPO Velké Meziříčí
Povodí Moravy zahájilo další etapu protipovodňové ochrany Ol
Slavnostní položení základního kamene PPO Velké Meziříčí
Jižní část Olomouce chrání nová protipovodňová opatření
